Условие:

Построить сетевой график; рассчитать РВН, ПВН и резерв времени
Решение:

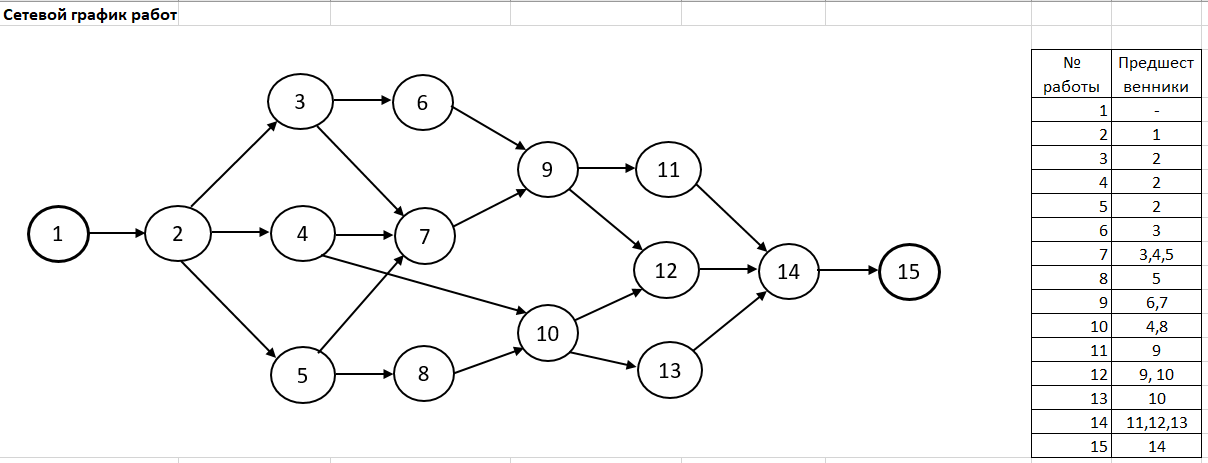

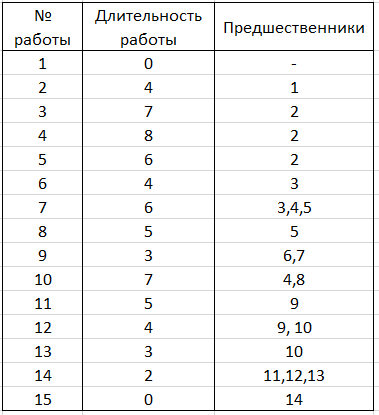

Сетевой график работ строим с учетом данных о предшественниках каждой работы, приведенных в таблице


Построить сетевой график; рассчитать РВН, ПВН и резерв времени

Сетевой график работ строим с учетом данных о предшественниках каждой работы, приведенных в таблице
