Условие:
Постройте диаграмму Гантта по имеющимся данным проекта проведения встречи совета директоров компании.

Определите длину критического пути проекта

Постройте диаграмму Гантта по имеющимся данным проекта проведения встречи совета директоров компании.

Определите длину критического пути проекта

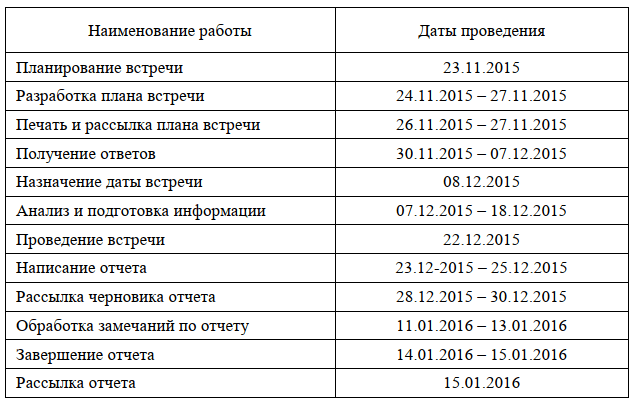

Для того, чтобы построить диаграмму Ганнта, заполним таблицу с этапами проекта, началом, завершением работ и их продолжительностью:
