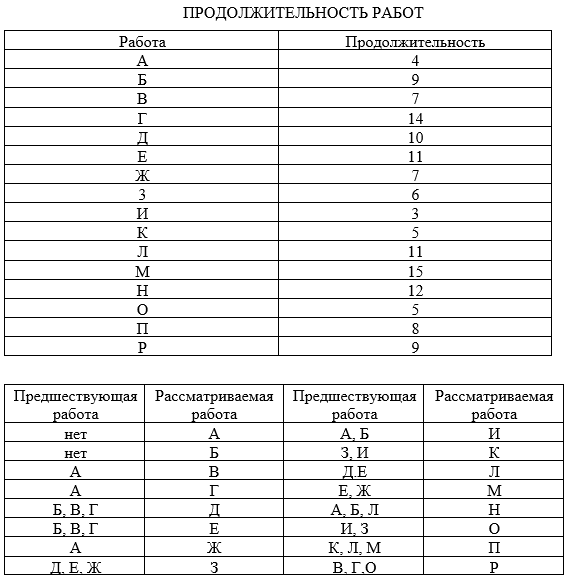

  4. Постройте и рассчитайте сетевой график методом критического пути

Постройте и рассчитайте сетевой график методом критического пути

«Постройте и рассчитайте сетевой график методом критического пути»
  • Управление проектами

Условие:

Постройте и рассчитайте сетевой график методом критического пути

Решение:

Изображение топологии сетевого графика производим согласно с данными таблиц. Исходными событиями являются работы А и Б. От выполнения работы А зависит начало работ В, Г, Ж, и И. От выполнения работы Б зависит старт работ Д, Е, И, Н. От выполнения работы В зависит начало работ Д, Е, Р. Окончание работы Г служит стартом для выполнения работ Д, Е, Р. От окончания работ Д, Е, Ж зависит начало работы З. Окончание работы Ж служит стартом для выполнения работы З. От выполнения работы З зависит старт работы О. От выполнения работы И зависит начало работ К, О. Окончание работ К, Л и М служит стартом дл...
