Условие задачи

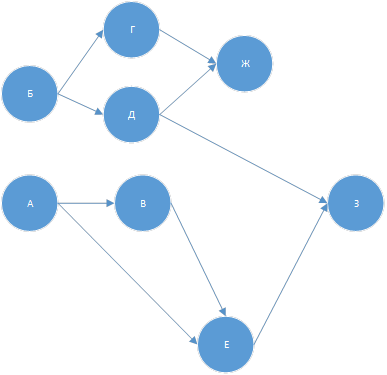

Построение и расчёт временных параметров и оптимизация сетевой модели по схеме «работа-вершина».
Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной потребности не расходуемых (трудовых) ресурсов по исходным данным. Выполните оптимизацию трудовых ресурсов за счет перераспределения и равномерного ежедневного их использования при выполнении работ, имеющих резервы времени. Определите величину их сокращения после оптимизации.

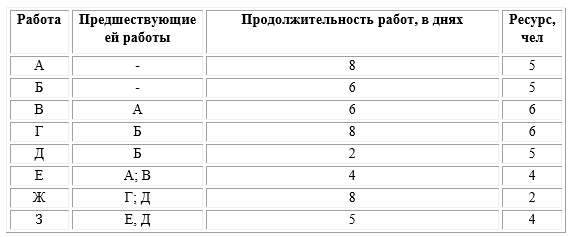

Исходные данные
Ответ

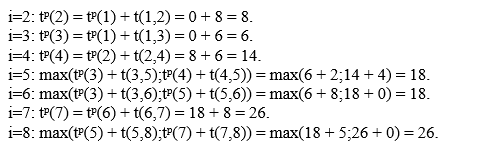

Расчет сроков свершения событий.
Для i=1 (начального события), очевидно tp(1)=0.
Длина критического пути равна раннему сроку свершения завершающего события 8:
