Постройте сетевой график, отражающий последовательность выполнения операций, включенных в процесс прогнозирования. Рассчитайте критический путь проекта.

«Постройте сетевой график, отражающий последовательность выполнения операций, включенных в процесс прогнозирования. Рассчитайте критический путь проекта.»
  • Управление проектами

Условие:

Постройте сетевой график, отражающий последовательность выполнения операций, включенных в процесс прогнозирования. Рассчитайте критический путь проекта.

Решение:

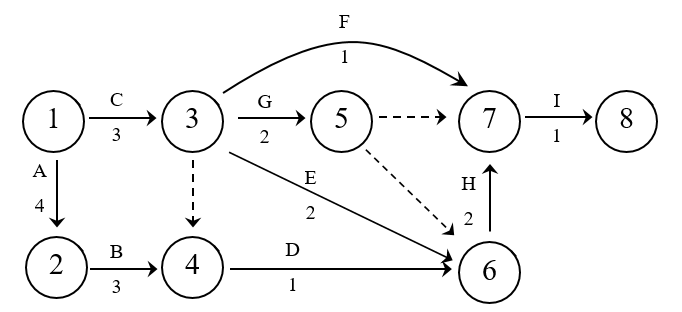

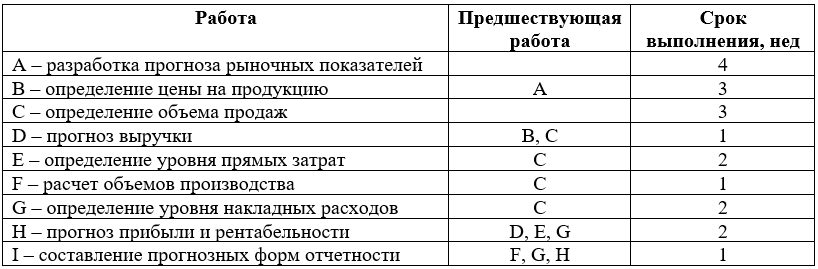

Сетевой график работ в виде логической последовательности их выполнения представлен на рис.1


Рис.1. Сетевой график выполнения работ

Проведем расчет временных параметров событий.

Ранний (или ожидаемый) срок tp(j) свершения j-го события определяется продолжительностью максимального пути, предшествующего этому событию:

tp(j) = maxVj { tp(i) + t(i,j) }

где tp(j) - ранний срок свершения j-го события;

tp(i) ...
