Условие задачи
Расчет длительности технологического, производственного циклов и построение календарного графика производства партии изделий проекта при последовательном виде движения деталей.
Проект предусматривает производство партии изделий n - 50 шт. Изделие является сборочным. Нормы времени по операциям представлены в табл. 1. На самой длительной операции - два рабочих места (С=2). Режим работы – односменный. Длительность межоперационных перерывов - 20 мин. Естественные процессы (сушка, остывание и т.д.) не предусматриваются.

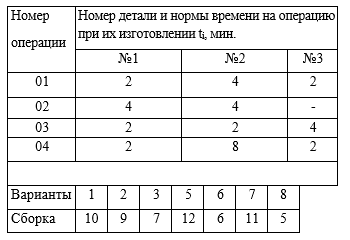

Таблица 1 –Техпроцесс изготовления изделия
Определить длительность (в сут.) технологического, производственного циклов и построить календарный график производства партии изделий проекта при последовательном виде движения деталей.
Ответ

Вариант 1
Длительность тех. цикла Ттех=50*(2+4/2+2+2+4+4+2+8/2+2+4/2+2+10)=1900 мин
Длительность произ. цикла Тпроизв.=1900+4*20=1980 мин (или 1980/(8*60)= 4,13 суток)
Вариант 2
Длительность тех. цикла Ттех=50*(2+4/2+2+2+4+4+2+8/2+2+4/2+2+9)=1850 мин
Длительность произ. цикла Тпроизв.= 1850+4*20=1930 мин (или 1930/(8*60)= 4,02 суток)
