Условие задачи
Проект предусматривает производство партии изделий n - 50 шт. Изделие является сборочным. Нормы времени по операциям представлены в табл. 1. На самой длительной операции - два рабочих места (С=2). Режим работы – односменный. Длительность межоперационных перерывов - 20 мин. Естественные процессы (сушка, остывание и т.д.) не предусматриваются.

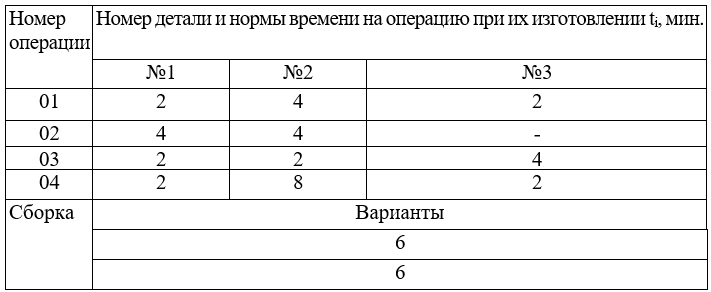

Таблица 1 –Техпроцесс изготовления изделия
Определить длительность (в сут.) технологического, производственного циклов и построить календарный график производства партии изделий проекта при последовательном виде движения деталей.
Ответ

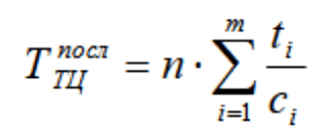

Длительность технологического цикла при последовательном (Тт.посл.) выполнении операций рассчитаем по формуле:
где n количество деталей в партии, шт.;
р величина передаточной партии;
tш.кi - длительность выполнения i-й операции;
Ci - количество рабочих мест на i-й операции.
Тт.посл.= ...
