Условие:

 Проект предусматривает производство партии изделий n – 50 шт. Изделие является сборочным. Нормы времени по операциям представлены в табл. 1. На самой длительной операции – два рабочих места (С=2). Режим работы – односменный. Длительность межоперационных перерывов – 20 мин. Естественные процессы (сушка, остывание и т.д.) не предусматриваются.

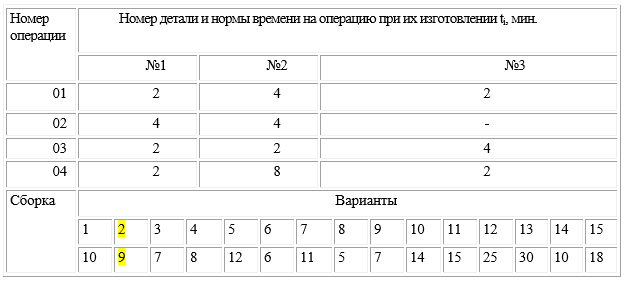

Таблица 1 –Техпроцесс изготовления изделия

Определить длительность (в сут.) технологического, производственного циклов и построить календарный график производства партии изделий проекта при последовательно-параллельном виде движения деталей.

Решение:

1. Выбор среди смежных операций:

- min (2, 4) = 2

- min (4, 2) = 2

- min (2, 2) = 2

- min (2, 4) = 2

- min (4, 4) = 4

- min (4, 2) = 2

- min (2, 8) = 2

- min (8, 2) = 2

- min (2, 4) = 2

- min (4, 2) = 2

- mi...
