  4. Проект пуско-наладки компьютерной системы состоит из восьми работ. Таблица 4 – Исходные данные для задачи Найти критически...

Проект пуско-наладки компьютерной системы состоит из восьми работ. Таблица 4 – Исходные данные для задачи Найти критический путь. Сколько времени потребуется для завершения проекта? Можно ли отложить выполнение работы С без отсрочки завершение проекта в

«Проект пуско-наладки компьютерной системы состоит из восьми работ. Таблица 4 – Исходные данные для задачи Найти критический путь. Сколько времени потребуется для завершения проекта? Можно ли отложить выполнение работы С без отсрочки завершение проекта в»
  • Управление проектами

Условие:

Проект пуско-наладки компьютерной системы состоит из восьми работ.

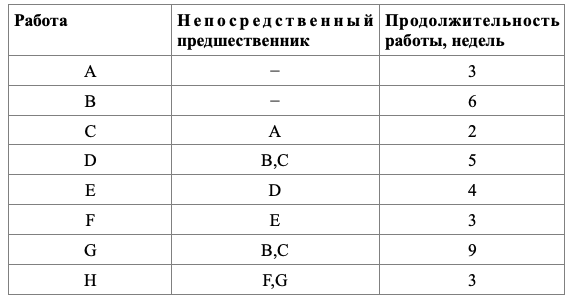

Таблица 4 – Исходные данные для задачи

Найти критический путь. Сколько времени потребуется для завершения проекта? Можно ли отложить выполнение работы С без отсрочки завершение проекта в целом? На сколько недель можно отложить выполнение работы F без отсрочки завершение проекта в целом?

Решение:

Рисуем сетевой график.

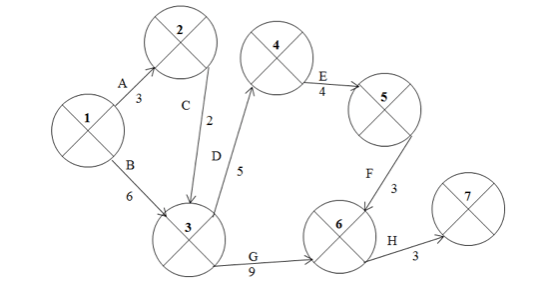

Рисунок 1. Исходный рисунок

I этап. При вычислении tp(i) перемещаемся по сетевому графику от исходного события 1 к завершающему событию 7.

tp(1)=0

В событие 2 входит только одна работа: tp(2)= tp(1)+ t(1,2)=0+3=3.

В событие 3 входят 2 работы:

tp(3)=max{ tp(1)+ t(1,3); tp(2)+ t(2,3)}= max{0+6;3+2}=6.

tp(4)= tp(3)+ t(3,4)=6+5=11.

tp(5)= tp(4)+ t(4,5)=11+4=15.

tp(6)=max{ tp(6)+ t(5,6); ...
