Решение задачи на тему

Проект пусконаладки компьютерной системы состоит из восьми работ. Непосредственно предшествующие работы и продолжительность выполнения работ показаны ниже. Вопросы: - Сколько времени потребуется для выполнения проекта? - Сколько работ на критическом

  • Управление проектами
Проект пусконаладки компьютерной системы состоит из восьми работ.  Непосредственно предшествующие работы и продолжительность выполнения работ показаны ниже. Вопросы: - Сколько времени потребуется для выполнения проекта? - Сколько работ на критическом

Условие:

Проект пусконаладки компьютерной системы состоит из восьми работ.

Непосредственно предшествующие работы и продолжительность выполнения работ показаны ниже.

Вопросы:

- Сколько времени потребуется для выполнения проекта?

- Сколько работ на критическом пути?

- Чему равно наиболее раннее время начала работы C?

Решение:

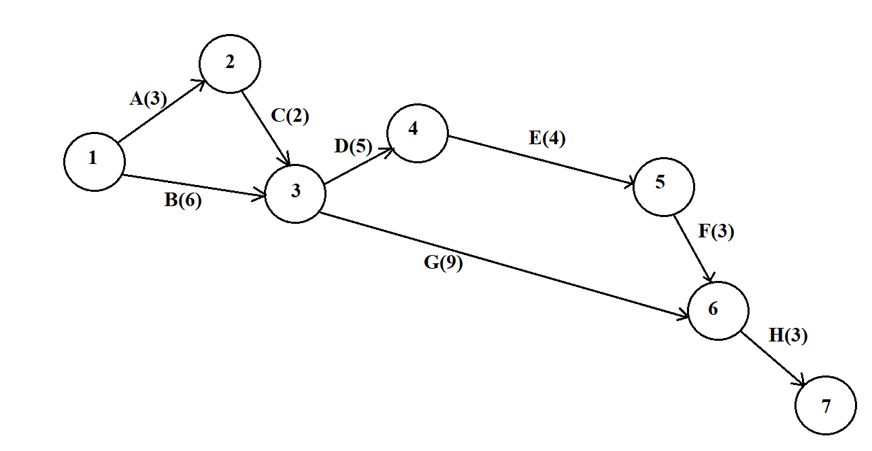

Построим сетевой график

Определим критический путь для сетевого графика

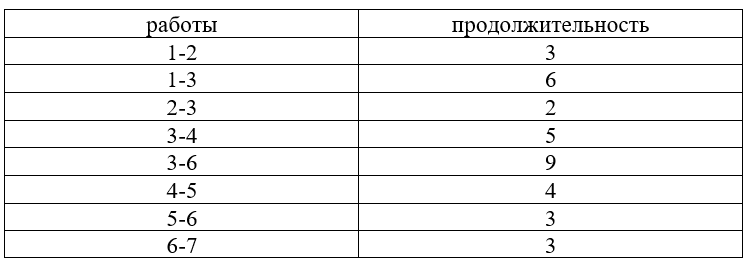

Данные задачи запишем в таблицу

Ранние сроки наступления событий

Находим по формуле

Тр(i) = max(Тр(j)+ ti)

j ϵ G.

где G - множество ра...
