Условие:

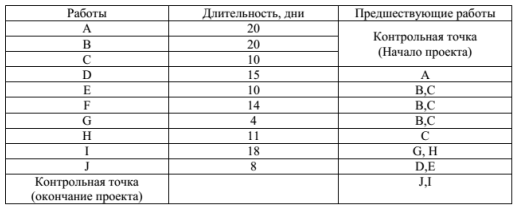

Проект содержит следующие данные

1. Постройте сетевую диаграмму, исходя из данной информации по проекту.
2. Рассчитайте длительность критического пути проекта.
3. Определите запасы времени по работам.
Решение:

1. Cетевой график, отражающий последовательность выполнения операций, включенных в процесс прогнозирования, представлен ниже.

2. Длительность критического пути определяет наименьшую общую продолжительность работ по проекту в целом, так как критический путь оценивает продолжительность реализации проекта в запланированных условиях без каких-либо заде...
