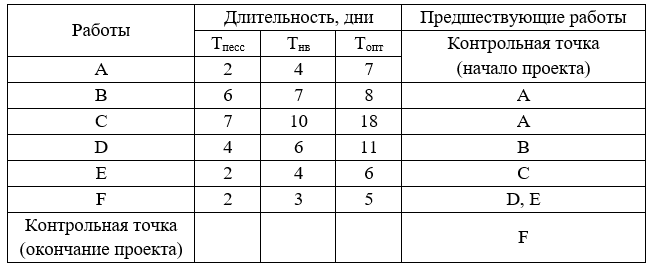

Проект содержит следующие работы 1. Рассчитайте ожидаемую длительность работ Тож 2. Нарисуйте сетевой график. 3. Рассчитайте запасы времени по работам. 4. Рассчитайте длительность критического пути проекта

Дата добавления: 14.11.2023

Условие задачи

Проект содержит следующие работы

1. Рассчитайте ожидаемую длительность работ Тож

2. Нарисуйте сетевой график.

3. Рассчитайте запасы времени по работам.

4. Рассчитайте длительность критического пути проекта

Ответ

1. Рассчитаем ожидаемую длительность работ Тож по формуле:

Сетевой график будет иметь такой вид:

Потяни

Сводка по ответу

  • Загружено студентом
  • Проверено модератором
  • Использовано для обучения AI
  • Доступно по подписке Кампус+

Купи подписку Кампус+ и изучай ответы

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 2 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой

Экосистема Кампус

Набор самых полезных инструментов, работающих на искусственном интеллекте для студентов всего мира.
