Проект состоит из перечисленных в таблице работ.  Логическая связь между данной (i-j) и предшествующими (h-i) работами также представлена в таблице.

«Проект состоит из перечисленных в таблице работ.  Логическая связь между данной (i-j) и предшествующими (h-i) работами также представлена в таблице.»
  • Управление проектами

Условие:

Проект состоит из перечисленных в таблице работ. Логическая связь между данной (i-j) и предшествующими (h-i) работами также представлена в таблице.

Постройте сетевой график, определите критический путь, ранние и поздние начала и окончания работ, полные и частные резервы работ, коэффициенты напряженности.

Решение:

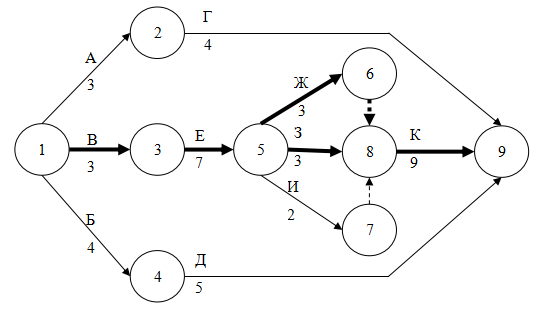

Построим сетевой график:

Рассчитаем длительность полных путей:

Т1 (1,2,9) = 3+4=7

Т2 (1,3,5,6,8,9) = 3+7+3+0+9= 22 - критический путь

Т...
