Условие:
Рассчитайте длительность и вероятность завершения инновационного проекта в желаемые сроки, заданного сетевым графиком (рисунок 1) и имеющего известные параметры работ (таблица 1). Работа А - начало проекта, работа I- окончание проекта.

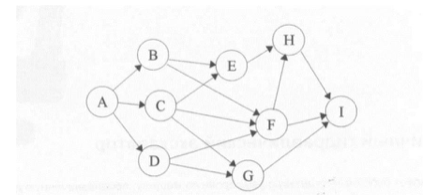

Рисунок 1 — Сетевая диаграмма проекта

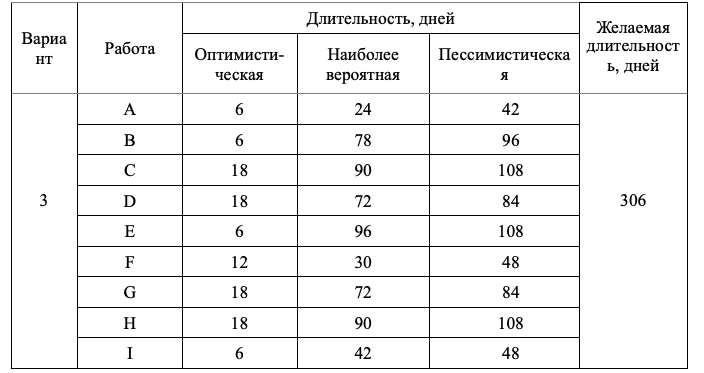

Таблица 1 - Параметры проекта

Решение:

Рассчитаем длительность выполнения каждой работы (t) по формуле:

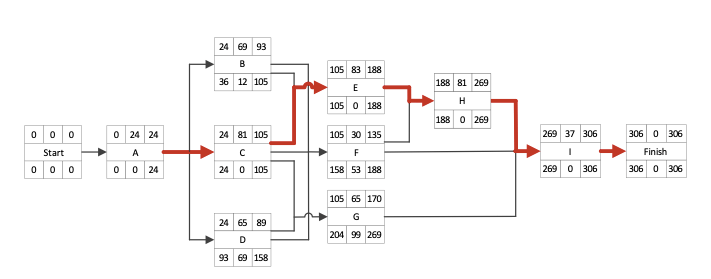

Построим сетевой график и рассчитаем его временные характеристики (рис. 1).

Рис. 1 Сетевой график
Найдем длительность полных путей:
Т1(A-B-...
