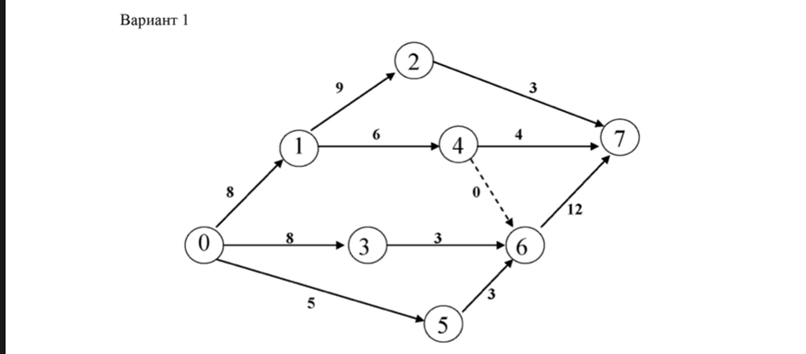

Рассчитать длину критического пути и резервов времени работ

Дата добавления: 15.11.2023

Условие задачи

Рассчитать длину критического пути и резервов времени работ

Ответ

Расчет сроков свершения событий.

i - номер события

tp(i) - ранний срок наступления события

tп(i) - поздний срок наступления события

tkp - - величина критического пути

i=0 (начальное событие) tp(0)=0.
i=1: tp(1) = tp(0) + t(0,1) = 0 + 8 = 8.
i=2: tp(2) = tp(1) + t(1,2) = 8 + 9 = 17.
i=3: tp(3) = tp(0) + t(0,3) = 0 + 8 = 8.
i=4: tp(4) = tp(1) + t(1,4) = 8 + 6 = 14.
i=5: tp(5) = tp(0) + t(0,5) = 0 + 5 = 5.
i=6: max(tp(3) + t(3,6);tp(4) + t(4,6);tp(5) + t(5,6)) = max(8 + 3;14 + 0;5 + 3) = 14.

i=7: max(tp(2) + t(2,7);tp(4) + t(4,7);tp(6) + t(6,7)) = max(17 + 3;14 + 4;14 + 12) = 26.Длина критического пут...

Потяни

Сводка по ответу

  • Загружено студентом
  • Проверено экспертом
  • Использовано для обучения AI
  • Доступно по подписке Кампус+

Купи подписку Кампус+ и изучай ответы

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 1 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой
