Условие задачи
Рассчитать степень достижения цели в двух контрольных точках и прогнозируемую длительность проекта, имеющего трехуровневое дерево целей (рисунок 1). Известные весовые коэффициенты целей (таблица 1), плановые показателя проекта (таблица 2), фактические показатели проекта (таблица 3).

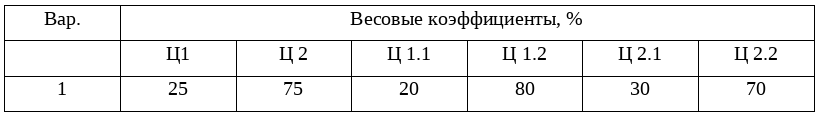

Таблица 1 - Весовые коэффициенты цепей

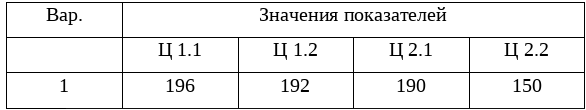

Таблица 2 - Плановые показатели

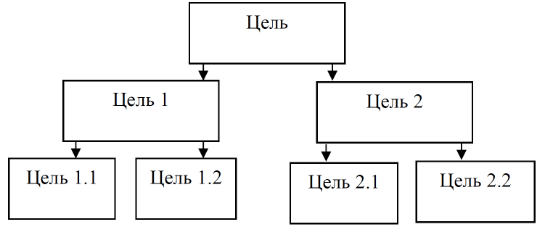

Рисунок 1

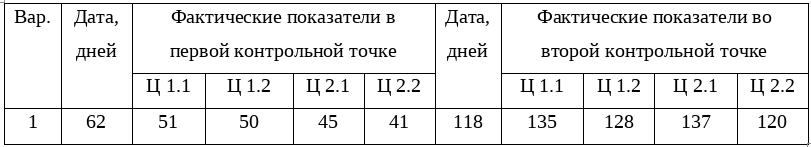

Таблица 3 - Фактические показатели
Ответ
Рассчитаем степени достижения целей 1.1 и 1.2, 2.1 и 2.2 методом прямой оценки достижения цели по формуле:
Сi = Vфi / Vплi
где Vфi, Vплi фактические и плановые значения i-х показателей.
В первой контрольной точке:
СЦ 1.1 = 51 / 196 = 0.26 или 26%
СЦ 1.2 = 50 / 192 = 0.26 или 26%
СЦ 2.1 = 45 / 190 = 0.24 или 24%
СЦ 2.2 = 41 / 150 = 0.27 или 27%
Во второй контрольной точке:
СЦ 1.1 = 135 / 196 = 0.69 или 69%
СЦ 1...
