Рассчитать все доступные показатели по методу освоенного объема и сделать выводы. Исходные данные представлены ниже.

Дата добавления: 17.11.2023

Условие задачи

Рассчитать все доступные показатели по методу освоенного объема и сделать выводы. Исходные данные представлены ниже.

Ответ

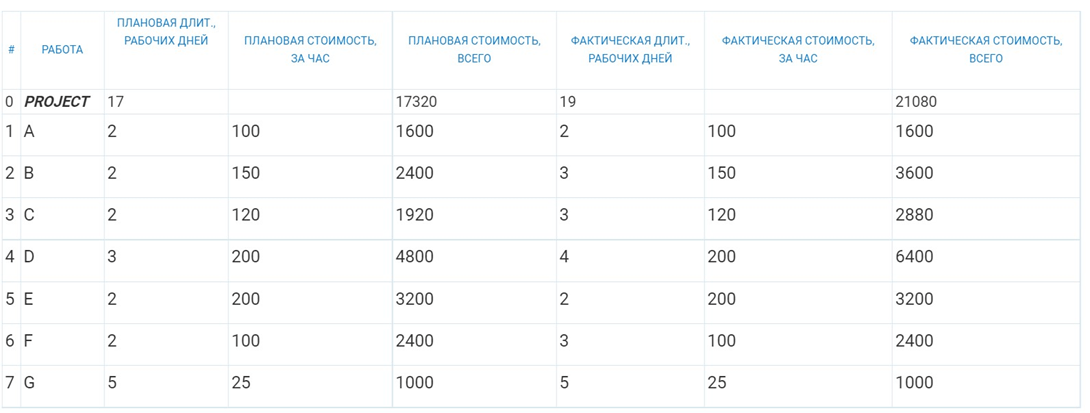

Плановый объем (PV) или базовая стоимость выполненных работ (BCWS) проекта составляет:

РV = 17320

Освоенный объем (EV) или плановая стоимость выполненных работ (BCWP):

EV = 16 *100 + 24 * 150 + 24 * 120 + 32 * 200 + 16 * 200 + 24 * 100 + 40 * 25 = 21080

Фактическая стоимость (АС) или фактическая стоимость выполненных работ (ACWP):

AC = 1600 + 3600 + 2880 + 6...

Потяни

Активируй безлимит с подпиской Кампус

Решай задачи без ограничений

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 2 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой
