Условие:
Расчет экономических показателей проектов и выбор наиболее экономически выгодного вариант проекта.
Рассматриваются два варианта проекта.
Определите плановую численность основных и вспомогательных рабочих, численность специалистов и административно-управленческого персонала (АУП) команды проекта, расходы на зарплату, отчисления в социальные фонды, полную себестоимость, цену, прибыль проектов и наиболее экономически выгодный вариант проекта.
Продолжительность выполнения проекта 3 месяца.
Номера работ, включенных состав проекта, указаны в таблице 1 и соответственно объем работ (ед.), нормы времени на единицу работы (нормо-час./ед.) проектов) выбираются из таблицы 2.
Таблица 1 – Номера работ в проектах

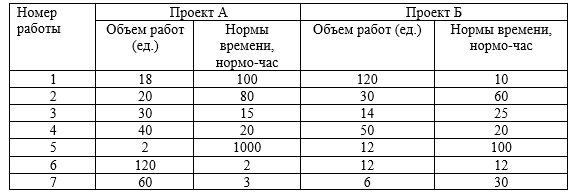

Таблица 2 - Объем работ (ед.), нормы времени на единицу работы (нормо-час./ед.)

- Численность вспомогательных рабочих составляет 30% от численности основных рабочих.
- Численность специалистов и АУП составляет 10% от численности основных и вспомогательных рабочих.
- Коэффициент, учитывающий невыходы на работу – 1,12.
- Действительный годовой фонд времени работы одного рабочего – 1900 час.
- Число смен -1.
- Для основных рабочих предусматривается сдельная система оплаты труда: расценка - 350 руб. за нормо–час. работ №1-№3; 380 руб. . работ №4-№7. Для остальных работников оклады: для вспомогательных рабочих в размере 50 тыс. руб. в месяц., для служащих и для АУП – 90 тыс. руб. в месяц в среднем по данной группе персонала.
- Отчисления в социальные фонды – 30% от зарплаты.
- Стоимость материальных ресурсов проектов: вариант А – 1500 тыс. руб., вариант Б – 1800 тыс. руб.
- Накладные расходы предусматриваются в размере 60% от фонда оплаты труда.
- Планируется 10% рентабельности по себестоимости.
