Рассматриваются два варианта проекта. Определите плановую численность основных и вспомогательных рабочих, численность специалистов и административно-управленческого персонала (АУП) команды проекта, расходы на зарплату, отчисления в социальные фонды,

Дата добавления: 19.11.2023

Условие задачи

Рассматриваются два варианта проекта. Определите плановую численность основных и вспомогательных рабочих, численность специалистов и административно-управленческого персонала (АУП) команды проекта, расходы на зарплату, отчисления в социальные фонды, полную себестоимость, цену, прибыль проектов и наиболее экономически выгодный вариант проекта.

Исходные данные формируются студентами по последней цифре номера зачетной книжки или студенческого билета: номера работ, включенных состав проекта, указаны в таблице 1 и соответственно объем работ (ед.), нормы времени на единицу работы (нормо-час. /ед.) проектов) выбираются из таблицы 2.

Таблица 1 – Номера работ в проектах

Продолжительность выполнения проекта для всех вариантов 3 - месяца.

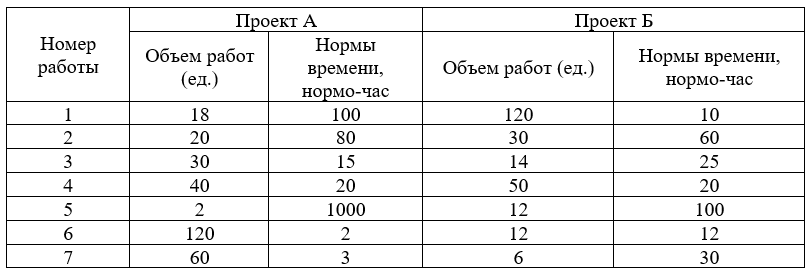

Таблица 2 - Объем работ (ед.), нормы времени на единицу работы (нормо-час. /ед.)

Численность вспомогательных рабочих составляет 30% от численности основных рабочих. Численность специалистов и АУП составляет 10% от численности основных и вспомогательных рабочих. Коэффициент, учитывающий невыходы на работу – 1,12. Действительный годовой фонд времени работы одного рабочего – 1900 час. Число смен -1. Для основных рабочих предусматривается сдельная система оплаты труда: расценка - 350 руб. за нормо–час. работ №1-№3; 380 руб.. работ №4-№7. Для остальных работников оклады: для вспомогательных рабочих в размере 50 тыс. руб. в месяц., для служащих и для АУП – 90 тыс. руб. в месяц в среднем по данной группе персонала. Отчисления в социальные фонды – 30% от зарплаты. Стоимость материальных ресурсов проектов: вариант А – 1500 тыс. руб., вариант Б – 1800 тыс. руб. Накладные расходы предусматриваются в размере 60% от фонда оплаты труда. Планируется 10% рентабельности по себестоимости.

Ответ

Годовой фонд 1 рабочего, часов=1900 часов

Длительность проекта, мес.=3

3-х месячный фонд времени 1 рабочего=1900*3/12=475 часов;

с учетом невыхода = 475/1,12=424,1 часов

Численность основных рабочих = (Объем единиц*Нормы времени, нормо-час) по каждой работе/3-х месячный фонд времени 1 рабочего с учетом невыхода

Получаем:

Численность основных рабочих (А) = (18*100+20*80+30*15+40*20+

+2*1000+120*2+60*3)/475 = 14,88 15 чел.

Численность основных рабочих (Б) = (120*10+30*60+14*25+50*20+

+12*100+12*12+6*30)/475 = 12,37 12 чел.

Численность вспомогательных рабочих=30% * Численность основных рабочих

Получаем:

Чи...

Потяни

Сводка по ответу

  • Загружено студентом
  • Проверено экспертом
  • Использовано для обучения AI
  • Доступно по подписке Кампус+

Купи подписку Кампус+ и изучай ответы

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 1 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой
