Условие задачи
Рассматриваются два варианта проекта. Определите плановую численность основных и вспомогательных рабочих, численность специалистов и административно-управленческого персонала (АУП) команды проекта, расходы на зарплату, отчисления в социальные фонды, полную себестоимость, цену, прибыль проектов и наиболее экономически выгодный вариант проекта.
Продолжительность выполнения проекта для всех вариантов 3 - месяца.

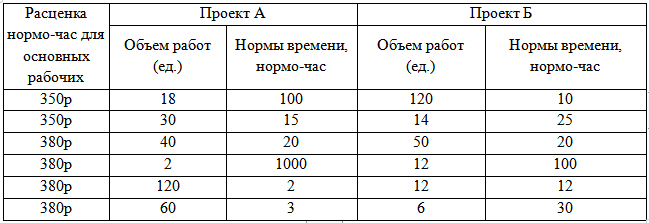

Таблица 2 - Объем работ (ед.), нормы времени на единицу работы (нормо-час./ед.)
Численность вспомогательных рабочих составляет 30% от численности основных рабочих. Численность специалистов и АУП составляет 10% от численности основных и вспомогательных рабочих. Коэффициент, учитывающий невыходы на работу - 1,12. Действительный годовой фонд времени работы одного рабочего - 1900 час. Число смен -1.
Для основных рабочих предусматривается сдельная система оплаты труда: расценка - 350 руб. за нормо-час. работ №1-№3; 380 руб. . работ №4- № 7.
Для остальных работников оклады: для вспомогательных рабочих в размере 50 тыс. руб. в месяц., для служащих и для АУП - 90 тыс. руб. в месяц в среднем по данной группе персонала.
Отчисления в социальные фонды - 30% от зарплаты. Стоимость материальных ресурсов проектов: вариант А - 1500 тыс. руб., вариант Б - 1800 тыс. руб. Накладные расходы предусматриваются в размере 60% от фонда оплаты труда. Планируется 10% рентабельности по себестоимости.
Ответ
Плановую численность основных рабочих можно рассчитать по формуле:
где Ni объем работ i-го вида, ед.;
t i норма времени (трудоемкость) работы i-го вида, нормо-час.;
Fд действительный фонд рабочего времени за год, час.;
Квн коэффициент, учитывающий невыходы на работу.
Таким образом, численность основных рабочих составит:
- по проекту А:
