Условие:
Рассмотрите изображенный на рисунке сетевой график.

a) Определите критический путь и плановый срок завершения проекта.

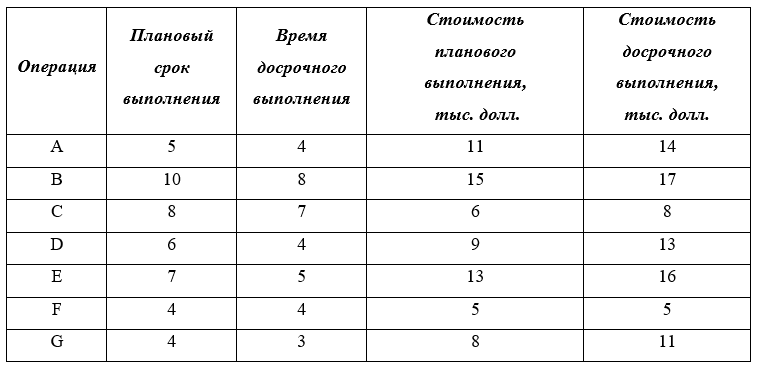

b) На основе нижеприведенных данных сократите срок окончания проекта на три недели.

Рассмотрите изображенный на рисунке сетевой график.

a) Определите критический путь и плановый срок завершения проекта.
b) На основе нижеприведенных данных сократите срок окончания проекта на три недели.

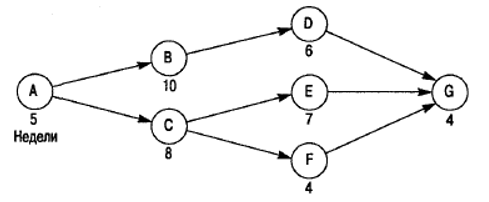

a) Начертим сетевой график выполнения операций.

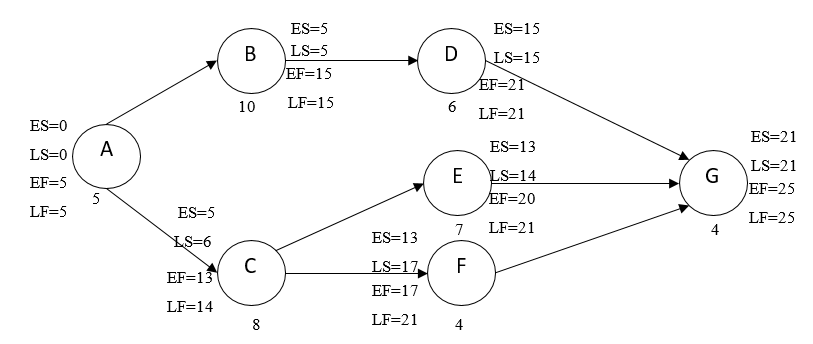

Критический путь проходит через операции A, B, D, G.
Плановый ср...
