Условие:

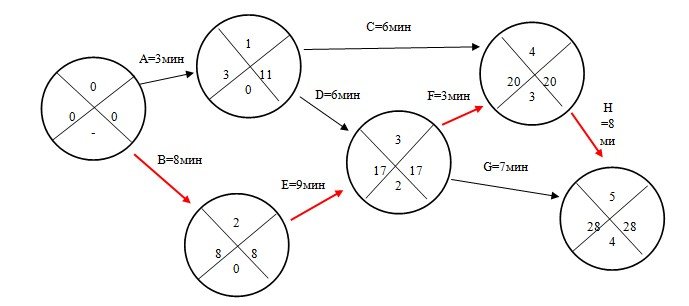

Рассмотрите следующую сеть проекта:

Вопросы:
1) За какое минимальное время может быть выполнен проект?
2) Сколько работ находится на критическом пути?
3) На сколько недель можно отложить выполнение работы E без отсрочки завершения проекта в целом?
Решение:

Рассчитаем критический и подкритический пути:
Т0,1,4,5 = 3+6+8 = 17
Т0,1,... = 3+6+3+8 = 20
