Условие:

Рассмотрите следующую сеть проекта (продолжительность работ в неделях)

Решение:

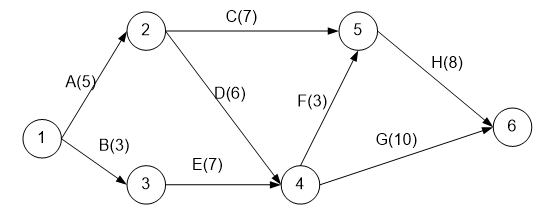

Сетевой график для данного проекта изображен на рис. 1

Рис .1 Сетевой график

Таблица 1 - Расчет резерва событий
