Условие:
Разработать «Сетевую модель выполнения проекта по строительству загородного коттеджа». Рассчитать критический путь

Разработать «Сетевую модель выполнения проекта по строительству загородного коттеджа». Рассчитать критический путь

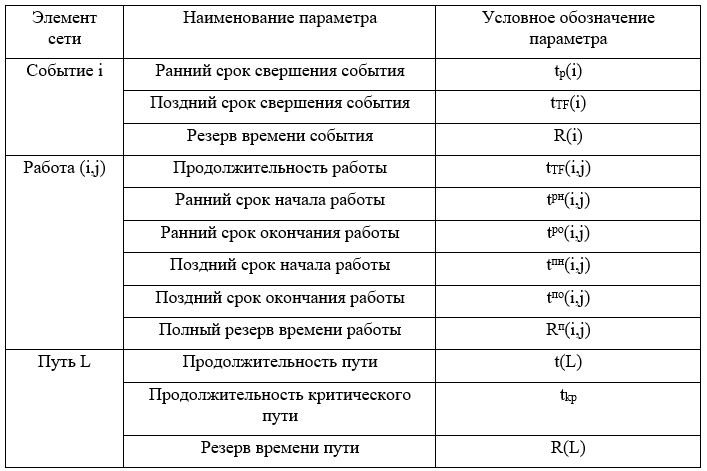

При определении ранних сроков свершения событий tp(i) двигаемся по сетевому графику слева направо и используем формулы.

Для i=0 (начального события), очевидно tp(0)=0.
i=1: tp(1) = tp(0) + t(0,1) = 0 + 14 = 14.
i=2: tp(2) = tp(1) + t(1,2) = 14 + 30 = 44.
i=3: tp(3) = tp(2) + t(2,3) = 44 + 7 = 51.
i=4: tp(4) = tp(3) + t(3,4) = 51 + 3 = 54.
i=5: tp(5) = tp(4) + t(4,5) = 54 + 20 = 74.
i=6: tp(6) = tp(5) + t...
