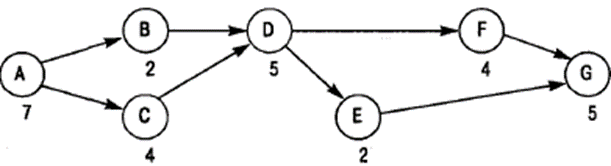

Условие:
Сетевой график содержит оценки планового срока продолжительности операций в неделях.

a) Найдите критический путь.
b) Какое время понадобится для завершения проекта?
c) Какие операции имеют резерв времени? Определить размер резерва (полный и свободный)?
d) Как изменится расписание проекта при увеличении длительности операции Е на 2 дня?
Решение:

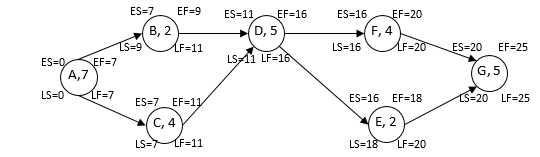

Рассчитаем параметры операций на сетевом графике:
