  4. Состав и продолжительность работ по строительству трубопровода приведены в табл.1. Необходимо: 1. Провести анализ резервов...

Состав и продолжительность работ по строительству трубопровода приведены в табл.1. Необходимо: 1. Провести анализ резервов времени. 2. Дать рекомендации по изменению оптимизации сроков реализации проекта.

«Состав и продолжительность работ по строительству трубопровода приведены в табл.1. Необходимо: 1. Провести анализ резервов времени. 2. Дать рекомендации по изменению оптимизации сроков реализации проекта.»
  • Управление проектами

Условие:

Состав и продолжительность работ по строительству трубопровода приведены в табл.1.

Необходимо:

1. Провести анализ резервов времени.

2. Дать рекомендации по изменению оптимизации сроков реализации проекта.

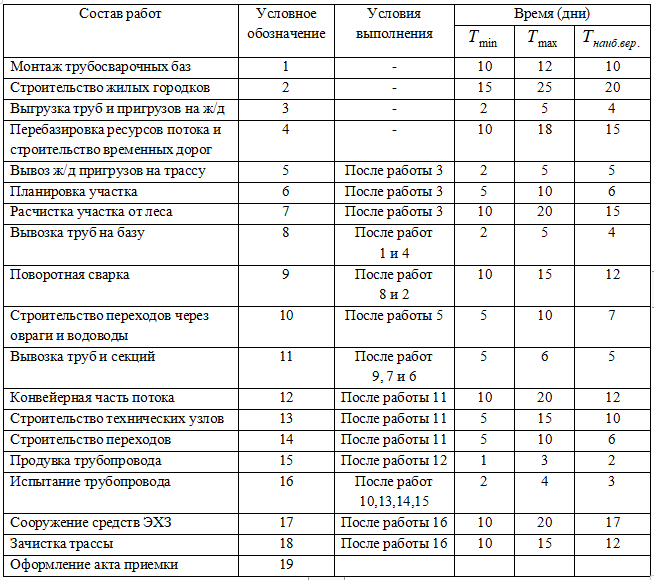

Таблица 1

Решение:

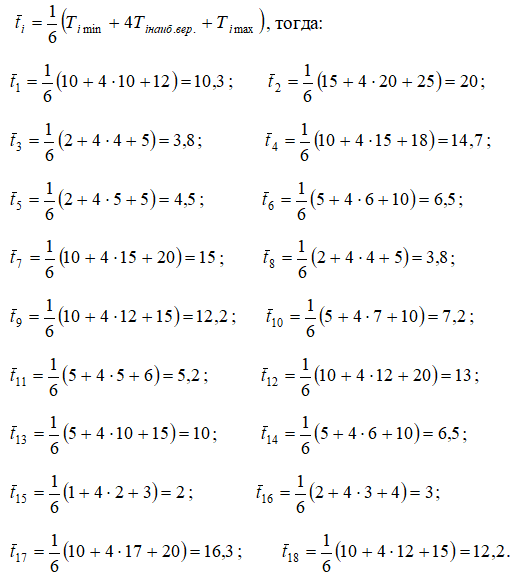

Имеет место задача сетевого планирования в условиях неопределенности, поэтому определим среднюю ожидаемую продолжительность работы с применением формулы:

Построим сетевую модель в виде сетевого графа, вершинами которого будут являться работы проекта, при этом введем фиктивную вершину графа работу с нулевой длительностью 0, отображающую логическую взаимосвязь с началом проекта.

Построенная сетевая м...
