  4. Таблица 1 – Параметры работ Упорядочение работ: 1) G - исходная работа проекта; 2) Работы A, I и D следуют за G и могут вы...

Таблица 1 – Параметры работ Упорядочение работ: 1) G - исходная работа проекта; 2) Работы A, I и D следуют за G и могут выполняться одновременно; 3) Работы С и J следуют за А, работа F - за I, а работа B - за D; 4) Работа Е следует за С; 5) Работа H

«Таблица 1 – Параметры работ Упорядочение работ: 1) G - исходная работа проекта; 2) Работы A, I и D следуют за G и могут выполняться одновременно; 3) Работы С и J следуют за А, работа F - за I, а работа B - за D; 4) Работа Е следует за С; 5) Работа H»
  • Управление проектами

Условие:

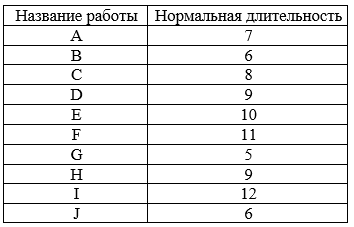

Таблица 1 – Параметры работ

Упорядочение работ:

1)  G - исходная работа проекта;

2)  Работы A, I и D следуют за G и могут выполняться одновременно;

3)  Работы С и J следуют за А, работа F - за I, а работа B - за D;

4)  Работа Е следует за С;

5)  Работа H следует за B, но не может начаться, пока не завершена F.

Рассчитайте временные параметры работ в сети, результаты сведите в таблицу.

Решение:

Построим сетевой график и выполним расчет сетевой модели, указывая на графике временные параметры событий в вершинах (рис. 1, 2). Каждому событию присвоен номер, что позволяет в дальнейшем использовать не названия работ, а их коды (см. табл. 2).

Рисунок 1 Отображение временных параметров событий в вершинах
