Условие задачи
Требуется построить сетевой график, а также масштабные сетевые графики и графики загрузки исполнителей при разных вариантах осуществления (запуска) работ (по ранним срокам, по поздним срокам и оптимальный). Определить время, необходимое для выполнения комплекса работ, рассчитать требуемое количество исполнителей при разных вариантах осуществления (запуска) работ.
Исходные данные:
0-1 | 0-2 | 0-3 | 0-4 | 1-9 | 2-5 | 3-6 | 4-7 | 5-8 | 6-7 | 7-8 | 8-9 |
670 0 |
0 0 |
0 0 |
0 0 |
16 7 |
8 4 |
8 7 |
8 3 |
8 6 |
8 6 |
8 4 |
16 3 |
Ответ
По исходным данным строим сетевой график и рассчитываем его параметры.

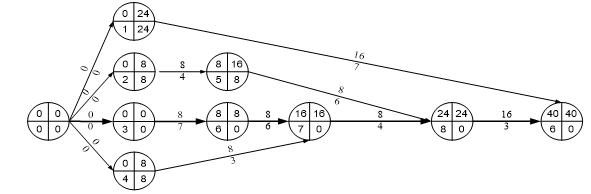

Рис. Сетевой график выполнения работ
Из графика видно, что на выполнение всего комплекса работ требуется 40 дней.
Строим масштабный сетевой график и график загрузки исполнителей по ранним срокам запуска работ.
