Условие:

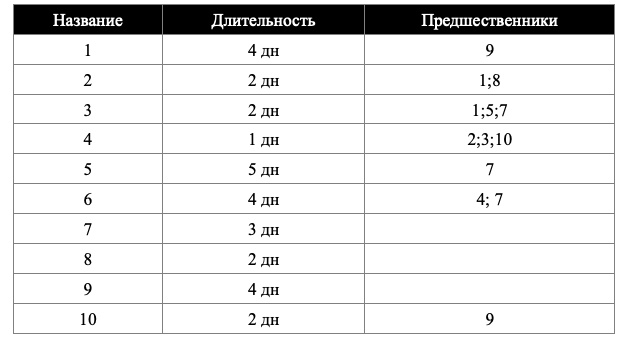

В таблице ниже представлены данные для построения сетевого графика проекта: задачи проекта, их длительность и предшественники каждой из задач. Разработайте сетевой график проекта, примените метод критического пути и ответьте на вопросы. Все ответы вводятся цифрами.

Какая общая длительность проекта?
Какое количество задач образуют критический путь?
Какой максимальной полный временной резерв начала среди всех задач?
Решение:
Сетевой график представлен на рис. 1.
Общая длительность проекта определяется длительностью критического пути, который имеет наибольшее значение.
Длительность полных путей составит:
Т1(7-5-3-4-6) = 3 + 5 + 2 + 1 + 4 = 15 дней критический путь
Т2(7-3-4-6) = 3 + 2 + 1 + 4 = 10 дней
Т3(7-6) = 3 + 4 = 7 дней
Т4(9-1-3-4-6) = 4 + 4 + 2 + 1 + 4 = 15 дней критический путь
Т5(9-1-2-4-6) = 4 + 4 + 2 + 1 + 4 = 15 дней к...
