Условие:

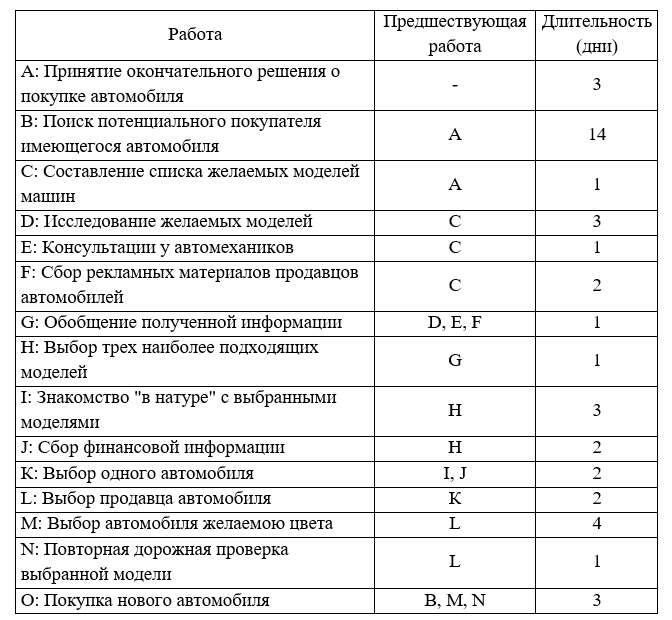

В таблице показаны этапы покупки нового автомобиля.

Вопросы:
Сколько работ на критическом пути?
На сколько можно отложить начало выполнения работы J, чтобы это не повлияло на срок выполнения проекта?
Решение:
Построим сетевой график покупки нового автомобиля:
