Все работы по сборке домика производятся на месте в 9 этапов: 1. Подготовка участка. Место, где заказчик предполагает поставить домики, представляет собой лесную вырубку, т.е. на участке имеются пни, которые необходимо выкорчевать и расчистить участок.

Дата добавления: 11.12.2023

Условие задачи

Все работы по сборке домика производятся на месте в 9 этапов:

1. Подготовка участка. Место, где заказчик предполагает поставить домики, представляет собой лесную вырубку, т.е. на участке имеются пни, которые необходимо выкорчевать и расчистить участок. Также участок необходимо выровнять и дренировать (устройство дренажных каналов). Длительность работы – 7 дней.

2. Закладка фундамента и строительство цоколя. Работа может быть начата только после расчистки участка, в нормальных условиях занимает 6 дней.

3. Строительство стен. Стены могут быть сложены отдельно (коробка домика), т.е. изготовление коробки можно начать в любой момент при наличии ресурсов. Длительность – 5 дней.

4. Кровельные работы. Кровля также может изготавливаться на месте, отдельно от коробки сооружения. Длительность – 4 дня.

5. Балкон. Этап включает в себя строительство балкона, перил и ступеней. Может быть начат только после устройства цоколя и фундамента. Длительность – 4 дня.

6. Дверь и окна. Двери и окна поставляются в разобранном состоянии. Могут быть собраны отдельно от остальных элементов. Длительность – 3 дня.

7. Сборка. Этап может быть начат, когда будут готовы коробка, крыша, дверь и окна, после устройства балкона. Длительность – 4 дня.

8. Уборка места строительства и обработка деревянных конструкций (биозащита). Этап может быть начат только после того, как сборка всех домиков закончена. Длительность – 3 дня.

9.Территория. Место возле домика должно быть обустроено – расчищено и присыпано гравием, устроен бордюр. Начинается после уборки. Длительность – 3 дня

Ответ

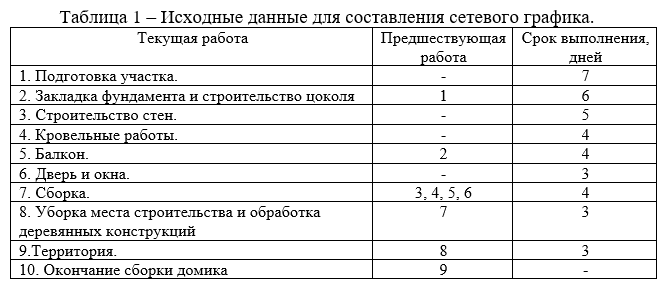

Представим работы по сборке домика в таблице 1:

Сетевой график это динамическая модель проекта, которая отражает последовательность и зависимость работ, необходимых для успешного завершения проекта. Сетевой график отражает сроки выполнения запланированных работ и ресурсы, необходимые для их выполнения.

Порядок расчета сетевого графика на самом графике:

Для расчета параметров сетевого графика все соб...

Потяни

Сводка по ответу

  • Загружено студентом
  • Проверено экспертом
  • Использовано для обучения AI
  • Доступно по подписке Кампус+

Купи подписку Кампус+ и изучай ответы

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 1 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой
