Решение задачи на тему

Выполнить расчет временных параметров сетевой модели, произвести оптимизацию потребления ресурсов на основе сетевой модели.

  • Управление проектами
Выполнить расчет временных параметров сетевой модели, произвести оптимизацию потребления ресурсов на основе сетевой модели.

Условие:

Выполнить расчет временных параметров сетевой модели, произвести оптимизацию потребления ресурсов на основе сетевой модели.

Решение:

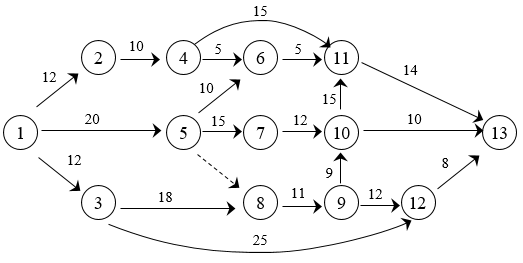

Рис. Сетевая модель проекта

Проведем расчет временных параметров событий.

Ранний (или ожидаемый) срок tp(j) свершения j-го события определяется продолжительностью максимального пути, предшествующего этому событию:

Тp(j) = maxVj {Тp(i) + t(i,j) }

где Тp(j) - ранний срок свершения j-го события;

Тp(i) ранний срок свершения начального события работы (i,j);

t(i,j)- длительность работы (i,j);

Vj множество ра...
