Задачи по методу освоенного объема Задача 1 Рассчитать все доступные показатели по методу освоенного объема и сделать выводы.

Дата добавления: 27.05.2024

Условие задачи

Задачи по методу освоенного объема

Задача 1

Рассчитать все доступные показатели по методу освоенного объема и сделать выводы. Исходные данные представлены ниже.

Задача 2

Рассчитать все доступные показатели по методу освоенного объема и сделать выводы. Исходные данные представлены ниже.

Задача 3

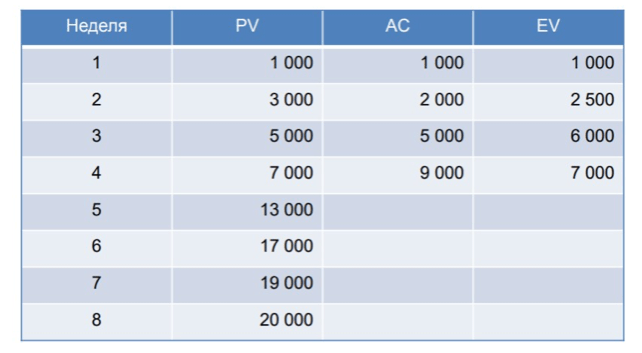

Менеджер проекта использует метод отчетности по освоенному объему для управления проектом (все значения в тыс. руб.). В таблице ниже приведены данные, собранные на текущий момент. По плану проект должен закончиться через 8 недель. Отчет по освоенному объему показывает данные, собранные для первых четырех недель. Цифры представлены нарастающим итогом.

Чему равен индекс выполнения стоимости для 4-й недели?
Чему равен индекс выполнения сроков для 3-ей недели?
В течение 5-ой недели было обнаружено, что часть работы, которая была представлена в отчете как выполненная во время 2-ой недели не принята заказчиком. Потребуется еще 500$ для того, чтобы устранить проблему и обеспечить приемку. Выполнение этой работы запланировано на 6-ую неделю. Отчетов о выполнении какой-либо другой работы в течение 5-й недели нет. Чему равен EV для 5-й недели?
Чему равно отклонение по стоимости для 4-й недели?
Чему равно отклонение по срокам для недели 2?
Чему равен прогноз по завершении (EAC) в 4-й недели?

Ответ

Задача 1

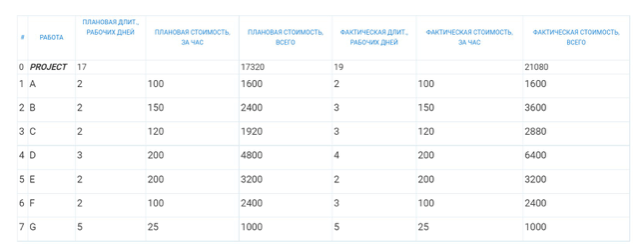

Плановый объем (PV) или базовая стоимость выполненных работ (BCWS) проекта составляет:

РV = 17320

Освоенный объем (EV) или плановая стоимость выполненных работ (BCWP):

EV = 16 *100 + 24 * 150 + 24 * 120 + 32 * 200 + 16 * 200 + 24 * 100 + 40 * 25 = 21080

Фактическая стоимость (АС) или фактическая стоимость выполненных работ (ACWP):

AC = 1600 + 3600 + 2880 + 6400 + 3200 + 2400 + 1000 = 21080

Отклонение по срокам отставание oт графика, отклонение по освоению объема работ, равное разности между освоенным объемом и плановыми затратами

SV = EV PV

SV = 21080 17320 = 3760

Отклонение по стоим...

Потяни

Сводка по ответу

  • Загружено студентом
  • Проверено экспертом
  • Использовано для обучения AI
  • Доступно по подписке Кампус+

Купи подписку Кампус+ и изучай ответы

Кампус Библиотека

  • Материалы со всех ВУЗов страны

  • 1 000 000+ полезных материалов

  • Это примеры на которых можно разобраться

  • Учись на отлично с библиотекой
