Условие:

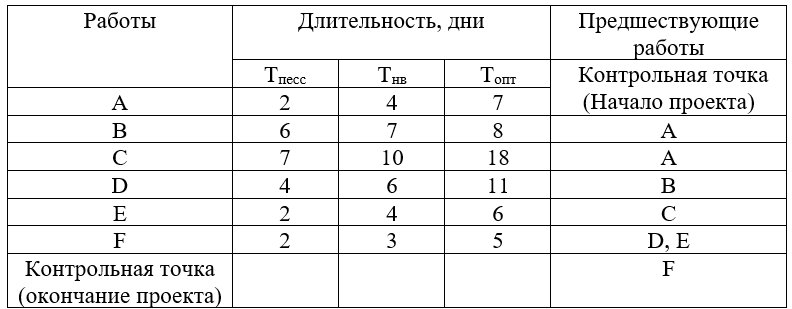

Проект содержит следующие работы:

1. Рассчитайте ожидаемую длительность работ Тож.
2. Нарисуйте сетевой график проекта (календарный).
3. Рассчитайте запасы времени по работам;
4. Рассчитайте длительность критического пути проекта.

Проект содержит следующие работы:

1. Рассчитайте ожидаемую длительность работ Тож.
2. Нарисуйте сетевой график проекта (календарный).
3. Рассчитайте запасы времени по работам;
4. Рассчитайте длительность критического пути проекта.

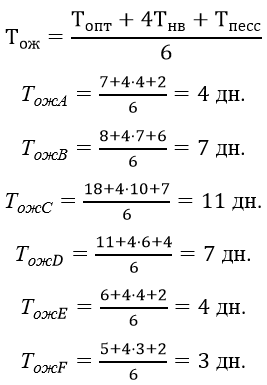

1. Рассчитаем ожидаемую длительность работ Тож по формуле:

Сетевой (...
