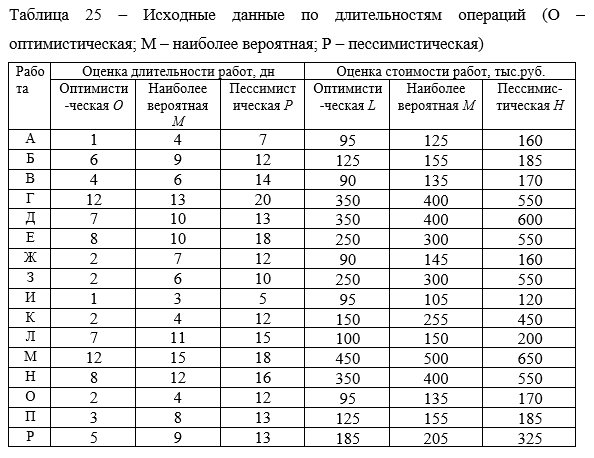

Условие:

Задания:
(1) Рассчитать вероятность завершения проекта не позднее чем за TS1* = 50 дней.
(2) Рассчитать вероятность завершения проекта не ранее чем за TS2= 47 дней
(3) Рассчитать вероятность завершения проекта в промежутке между TS1 и TS2 днями
(4) К какому сроку вероятность завершения проекта будет 90; 95; 99 процентов?
(5) Какова вероятность, что некритический путь А-В-Г-Н-П задержит проект
(6) Какова вероятность, что стоимость проекта не увеличится свыше TC1 = 4050 тыс. руб.
(7) Оценить затраты проекта, которые могут быть достигнуты с 95 % доверительным интервалом
