1. Главная
  2. Библиотека
  3. Высшая математика
  4. Построить внемасштабный и в масштабе сетевой график для...
Решение задачи на тему

Построить внемасштабный и в масштабе сетевой график для наиболее вероятного времени продолжительности работ, рассчитать ранние и наиболее поздние сроки свершения событий,

  • Высшая математика
Построить внемасштабный и в масштабе сетевой график для наиболее вероятного времени продолжительности работ, рассчитать ранние и наиболее поздние сроки свершения событий,

Условие:

Построить внемасштабный и в масштабе сетевой график для наиболее вероятного времени продолжительности работ, рассчитать ранние и наиболее поздние сроки свершения событий, найти критический путь, определить частные и общие резервы времени всех работ. Построить график движения рабочих.

Решение:

Внемасштабный сетевой график приведен на рис. 1.

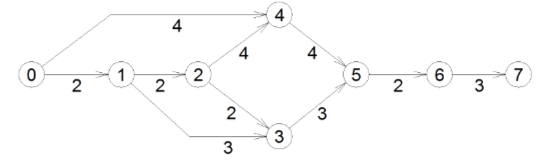

Рис. 1. Внемасштабный сетевой график

Под стрелками-работами указаны продолжительности работ.

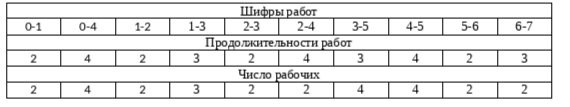

Параметры работ сетевого графика, рассчитанные табличным способом, приведены в таблице.

Таблица

Расчет параметров работ

Выбери предмет
