Условие задачи
Построить и проанализировать сетевой график.
Исходные данные:
L1: 0-1;1-3;3-6.
L2: 0-1;1-5;5-6.
L3: 0-1;1-2;2-5;5-6.
L4: 0-1;1-4;4-6.
Определить:
- продолжительности путей сетевого графика, начертить график на миллиметровке,
- выделить критический путь,
- промежуток времени для каждого пути,
- коэффициенты напряженности для каждого пути,
- ранние и поздние сроки начала и окончания работ,
- полный резерв времени каждой работы.
Результаты расчетов занести таблицу.
Ответ
Рассчитаем продолжительность полных путей графика:
Строим сетевой график на миллиметровой бумаге (рисунок 1).

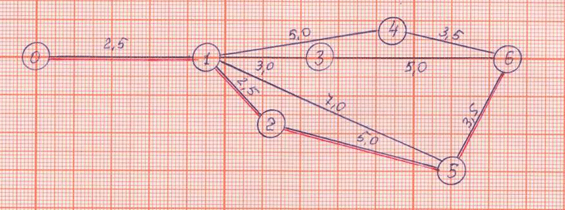

Рисунок 1 Сетевой график
Определяем критический...
