Составить контактный график взаимодействия речного и железнодорожного транспорта в порту при несогласованном поступлении судов и вагонов.

«Составить контактный график взаимодействия речного и железнодорожного транспорта в порту при несогласованном поступлении судов и вагонов.»
  • Железнодорожный транспорт

Условие:

Составить контактный график взаимодействия речного и железнодорожного транспорта в порту при несогласованном поступлении судов и вагонов. Эксплуатационная производительность при перевалке грузов по различным вариантам показана на рис. 4.1.

Прибытие железнодорожного маршрута массой 1800 т ожидается в 2 ч 00 мин, а подача порожнего речного состава из двух барж массой 2×1000 – в 6 ч 00 мин. Продолжительность технологических операций по обработке подвижного состава задана в табл. 4.1.

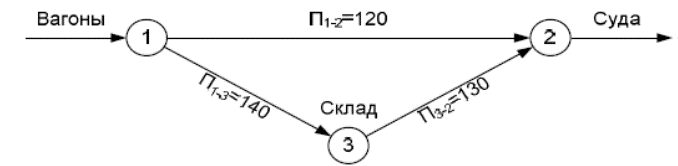

Рисунок 4.1 – Потоковый граф обработки подвижного состава в речном порту

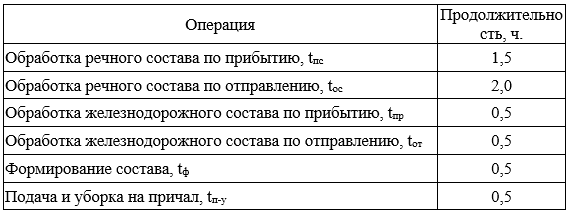

Таблица 4.1 – Продолжительность технологических операций по обработке подвижного состава

Решение:

Из-за неравномерности поступления в пункт взаимодействия судов и вагонов, несогласованности расписаний движения только часть грузопотока может быть перегружена по прямому варианту. Кроме того, ограничение времени простоя подвижного состава в ожидании грузов приводит к тому, что часть грузопотока перегружается через склад, который играет роль накопителя.

К моменту поступления вагонов на грузовой путь (3 ч 00 мин) на складе имеется переходящий остаток груза 1000 т. С 3 ч 00 мин (точка а) начинается выгрузка груза из вагонов на склад, так как в порту отсутствует судно для перевалки груза по прямом...
