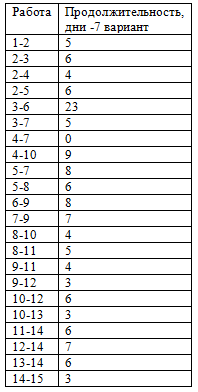

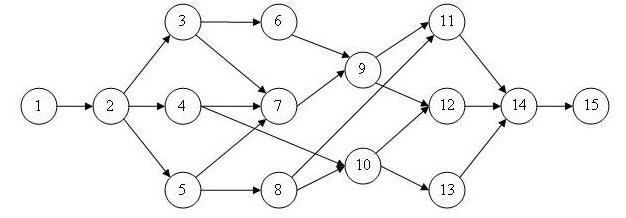

Условие:

По данным таблицы определить параметры сетевого графика

Решение:

Параметры сетевого графика:

продолжительность работы,

наиболее ранний срок начала работ. Для работ, опирающихся на исходное значение, равно 0; для остальных определяется по раннему окончанию предшеств...
