1. Главная
  2. Библиотека
  3. Управление проектами
  4. Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной пот...

Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной потребности не расходуемых (трудовых) ресурсов по исходным данным. Выполните оптимизацию трудовых ресурсов

«Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной потребности не расходуемых (трудовых) ресурсов по исходным данным. Выполните оптимизацию трудовых ресурсов»
  • Управление проектами

Условие:

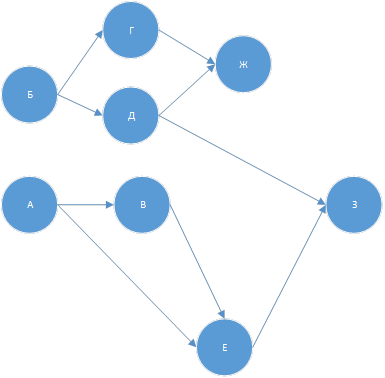

Построение и расчёт временных параметров и оптимизация сетевой модели по схеме «работа-вершина».

Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной потребности не расходуемых (трудовых) ресурсов по исходным данным. Выполните оптимизацию трудовых ресурсов за счет перераспределения и равномерного ежедневного их использования при выполнении работ, имеющих резервы времени. Определите величину их сокращения после оптимизации.

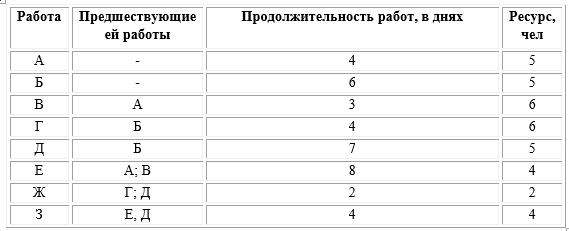

Исходные данные

Решение:

Расчет сроков свершения событий.

Для i=1 (начального события), очевидно tp(1)=0.

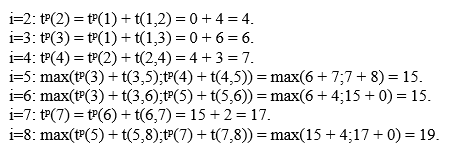

Длина критического пути равна раннему сроку свершения завершающего события 8: tkp=tp(8)=1...

Не нашел нужную задачу?

Воспользуйся поиском

Выбери предмет
