Условие:

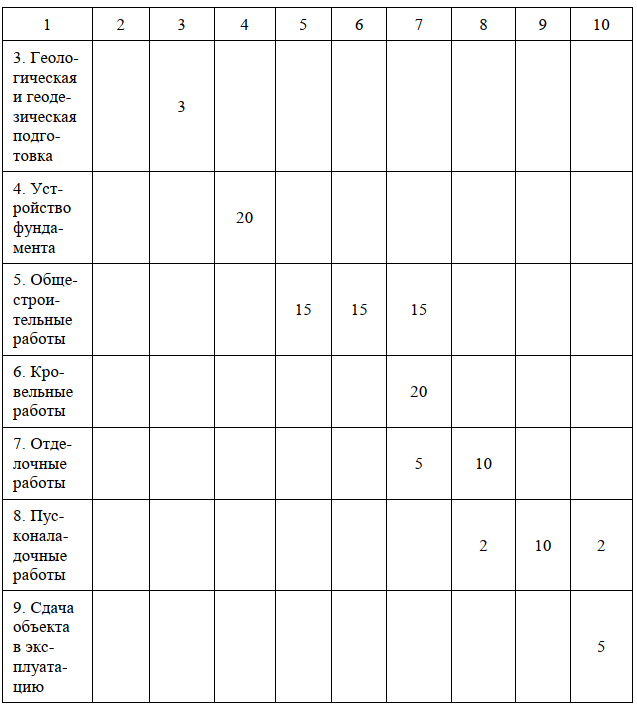

Реализация проекта планировалась в соответствии со следующим календарным планом-графиком и стоимостью:


Однако в ходе реализации проектная и разрешительная документация была получена на месяц позже. К устройству фундамента было подключено в два раза больше техники, чем планировалось. Поэтому сроки начала общестроительных работ не изменились, но при этом стоимость 4го этапа выросла на 75%. Отделочные работы также происходили с задержками, которые в общей сложности сдвинули срок начала пусконаладочных работ на 2 недели и увеличили стоимость 7го этапа на 30%. Рассчитайте отклонение в стоимости и графике работ проекта. Какие этапы реализации проекта изменят срок своего начала?
