Условие задачи
Российская строительная корпорация заключает договор с Вьетнамом о строительстве на его территории теплоэлектростанции. Для повышения уровня рентабельности договора можно вложить дополнительные $20 тыс. в продвижение этого проекта на рынке, а затем предложить вьетнамской стороне новые условия: сокращение срока ввода станции в строй и соответствующее увеличение суммы договора на $180 тыс. Ответ вьетнамской стороны на это предложение не определен.
Анализ, выполненный специалистами корпорации, имеющими диплом СПбГПУ, показал, что риск срыва нового срока на 5 дней составит 5 %, на 10 дней – 17 %, на 20 дней – 8 %, в то же время, риск срыва первоначально заложенного в договор срока составляет: на 5 дней – 3 %, на 10 дней – 2 %. Как вариант было рассмотрено также вложение части ожидаемой от вьетнамской стороны дополнительной оплаты в сумме $70 тыс. в ускорение строительно-монтажных работ, что снизило бы риски и дало следующую картину их распределения: на 5 дней – 4 %, на 10 дней – 14 %, на 20 дней – 2 %.
Каждый день отсрочки ввода станции в эксплуатацию согласно договору влечет за собой выплату штрафа вьетнамской стороне в размере $30 тыс. Помогите руководству корпорации принять лучшее решение. Ответ иллюстрируйте построением дерева решений.
Ответ

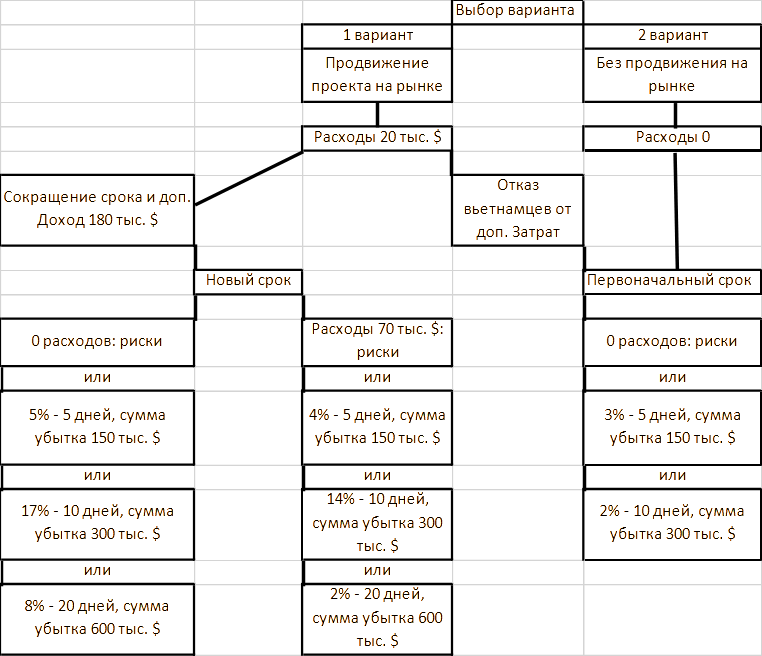

Для принятия решения построим дерево решений
Таким образом на первом этапе предполагается выбор из двух вариантов: понести затраты 20 тыс. долл. или нет. При этом в случае доп. расходов в 20 тыс. при отказе вьетнамцев от сокращения срока, проект без доп расходов и с расходами, но отказом, приведет компанию к одинаковому результату: рискам первоначального срока.
В случае согласия вьетнамцев на сокращ...
