Условие задачи

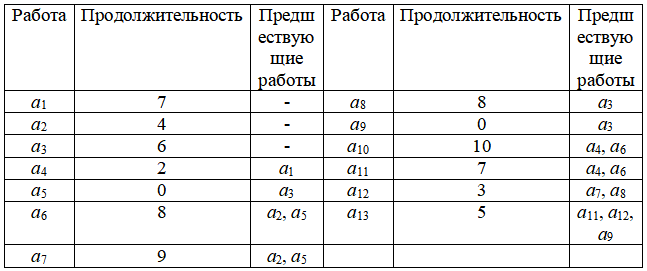

Исходные данные о комплексе работ, их продолжительности и взаимосвязи представлены в таблице.
Таблица – Исходные данные
Выполнить:
1. Построить сетевую модель.
2. Рассчитать все параметры ее событий.
3. Вычислить критические параметры сетевой модели.
4. Рассчитать параметры двух работ, не лежащих на критическом пути.
Ответ

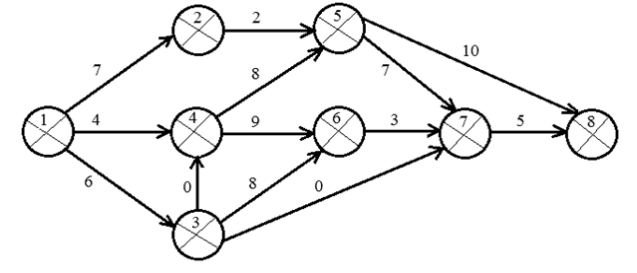

1. Построим сетевую модель.
Проставим в сетевом графике продолжительности работ:
2. Рассчитаем все параметры ее событий.
Вычислим ранние сроки свершения всех событий. Начнем с первого события. Ранний сро...
