Условие:
Для трехпараметрической модели найти ожидаемое время выполнения проекта, определить вероятность выполнения проекта не позднее заданного срока, найти интервальную оценку (с вероятностью Р = 0,9973) времени выполнения проекта, оценить максимально возможный срок выполнения проекта с заданной надежностью.

Директивный (заданный) срок выполнения проекта

Заданная надежность

Стоимость одного дня проекта равна 9 денежных единиц:

Решение:

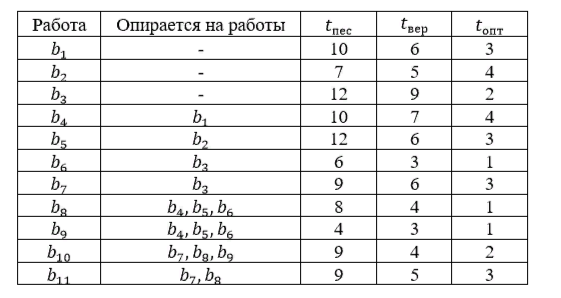

Найдем ожидаемую продолжительность работ (tож) для трехпараметрической модели по формуле

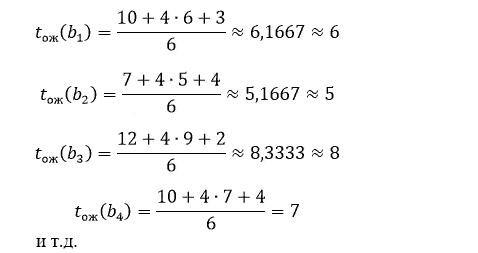

Например,

Для упрощения дальнейших вычислений округляем полученные величины до целых чисел (по правилам округле...
